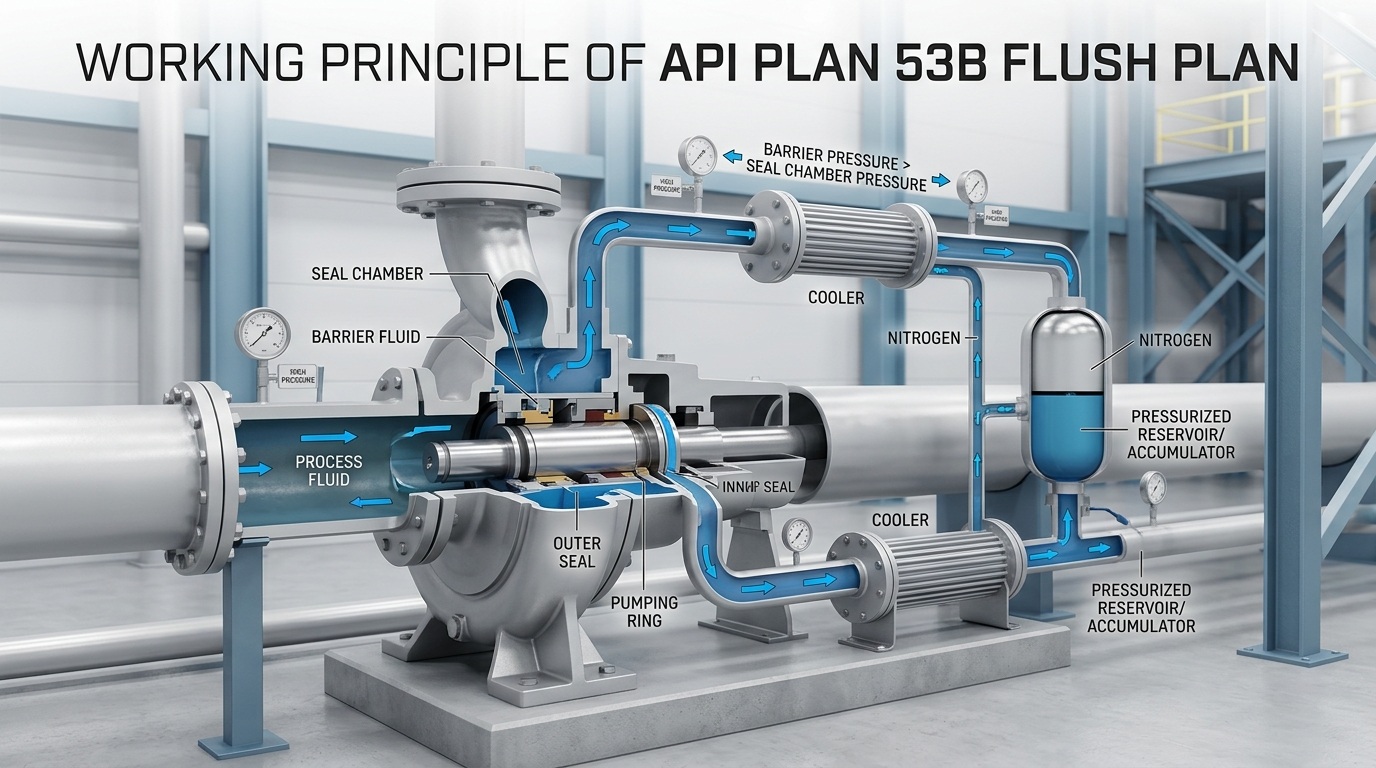

إن خطة التدفق API PLAN 53B عبارة عن نظام رئيسي لتداول السوائل العازلة والضغط من أجل موانع التسرب الصفرية في ظل ظروف العمل مع الوسائط عالية الضغط والسامة والقابلة للاشتعال، والتي تتوافق تمامًا مع معيار الصناعة API 682. يفشل العديد من مصنعي المضخات ومهندسي التشغيل والصيانة في التمييز بين منطق الضغط في الخطط 53A و53B و53C. يشرح هذا المستند بشكل كامل مبدأ عمل خطة التدفق API PLAN 53B.
مبدأ العمل الأساسي لخطة التدفق API PLAN 53B
بالاشتراك مع الدورة الكاملة لبدء تشغيل المعدات وإيقاف تشغيلها وتشغيلها، يمكن تقسيم مبدأ العمل لخطة التدفق API PLAN 53B بدقة إلى ثلاث مراحل أساسية: إنشاء الضغط، والتبريد الدائري، وتعويض التسرب والمراقبة. العملية برمتها تعمل بطريقة حلقة مغلقة وتلقائية مع استقرار ممتاز.
1. مرحلة تأسيس الضغط
قبل بدء تشغيل النظام، قم بشحن الغاز الخامل مسبقًا إلى غرفة غاز المثانة من خلال منفذ الشحن المخصص للمراكم لإكمال معايرة ضغط النظام. يتم التحكم بشكل صارم في الضغط الإجمالي لسائل الحاجز ليكون 2 ~ 6 كجم / سم 2 أعلى من ضغط وسط العملية في غرفة ختم المضخة، وذلك لتشكيل حاجز ضغط موثوق. بالاعتماد على خاصية التخزين المؤقت المرنة للمثانة، يمكن للنظام الحفاظ على ضغط مستقر لفترة قصيرة حتى مع فقدان بسيط لسائل الحاجز، مما يمنع فشل الختم الناتج عن انخفاض الضغط المفاجئ ووضع أساس أمان متين لبدء تشغيل المعدات وتشغيلها.
2. مرحلة التبريد المتداولة
بعد بدء تشغيل المضخة، تقوم حلقة الضخ المدمجة بدفع السائل الحاجز للدوران. يقوم سائل الحاجز ذو درجة الحرارة المنخفضة والضغط العالي بتشحيم أزواج احتكاك الختم أثناء حمل الحرارة بعيدًا. يتدفق سائل الحاجز الساخن عبر المبادل الحراري للتبريد، ثم يعود إلى غرفة الختم ليشكل حلقة مغلقة. إن بيئة الضغط ودرجة الحرارة التي يمكن التحكم فيها تمنع بشكل فعال التآكل الناتج عن درجات الحرارة العالية، والحرق الجاف وفحم الكوك على وجوه الختم، وتطيل عمر خدمة الأختام الميكانيكية بشكل كبير.
3. مرحلة تعويض التسرب ومراقبته
أثناء التشغيل العادي للمعدات، سيحدث حتماً فقدان بسيط لسائل الحاجز حيث تتخلل كمية صغيرة من سائل الحاجز إلى الجانب المتوسط للعملية من خلال وجه الختم الداخلي، وهي ظاهرة طبيعية. في هذا الوقت، يتوسع النيتروجين عالي الضغط الموجود داخل المثانة المجمعة تلقائيًا تحت فرق الضغط، مما يدفع السائل الحاجز في حجرة السائل إلى تجديد دائرة الدورة الدموية، وذلك للتعويض عن فقدان السوائل وتحقيق استقرار ضغط النظام في الوقت الفعلي دون تدخل يدوي.
إذا اشتد تآكل الختم أو حدث تسرب طفيف في خط الأنابيب، فإن الفقد المفرط لسائل الحاجز سوف يتسبب في انخفاض ضغط النظام إلى ما دون الحد المحدد، وسيطلق مفتاح الضغط المطابق إنذارًا تلقائيًا. يمكن لموظفي التشغيل والصيانة تجديد سائل الحاجز النظيف والمتوافق من خلال منفذ تجديد السوائل لاستعادة ضغط النظام المقدر بسرعة وضمان التشغيل المستمر والآمن للمعدات.
ملاحظات أساسية للتشغيل والصيانة اليومية
يعد التشغيل والصيانة الموحدان ضروريين للتشغيل المستقر على المدى الطويل لنظام 53B. ويجب التركيز على النقاط الرئيسية التالية في العمل اليومي:
يجب إجراء اختبار التوافق بين السائل الحاجز ووسط المعالجة مسبقًا لتجنب تلوث المواد أو التحجيم أو التآكل الناجم عن النفاذ الداخلي.
افحص بانتظام ضغط النيتروجين قبل الشحن للمراكم. قم بإضافة النيتروجين في الوقت المناسب في حالة تدهور الضغط، واستبدل المثانة فورًا بمجرد تقدم العمر أو تلفها.
قم بتنفيس الهواء بالكامل من جميع خطوط الأنابيب قبل بدء تشغيل المعدات لتجنب انقطاع الدورة الدموية بسبب انسداد الهواء، مما قد يؤدي إلى الاحتكاك الجاف واحتراق الأختام.
قم بتنظيف البقع الكلسية والزيتية على المبادل الحراري بانتظام لضمان كفاءة تبديد الحرارة ومنع فشل السائل الحاجز الناتج عن درجة الحرارة الزائدة.
يوصى بتوصيل نظام إنذار الضغط بنظام التحكم DCS لتحقيق إنذار مبكر تلقائي للضغط المنخفض ومنع المزيد من التوسع في أخطاء المعدات.
ملخص
باختصار، يكمن جوهر خطة التدفق API PLAN 53B في تثبيت الضغط المستقل بواسطة مركم المثانة جنبًا إلى جنب مع نظام الحلقة المغلقة ثلاثي المراحل لتدوير التبريد والتعويض. إنه يحمي بشكل كامل موانع التسرب الميكانيكية المزدوجة عن طريق إنشاء حاجز ضغط من خلال الضغط المسبق، وتنفيذ التبريد القسري عبر حلقة الضخ، وتحقيق تعويض الضغط التلقائي واستقراره مع المجمع.
لمزيد من المعرفة الصناعية ومهارات الاختيار لخطط تدفق الختم الميكانيكي،تيفيكوتعمل بعمق في قطاعات معدات السوائل الصناعية بما في ذلك صناعة البترول والكيماويات وصناعة الفحم الكيميائية وصناعة الكيماويات الدقيقة. نحن نركز على مشاركة التقنيات المهنية والعملية بالإضافة إلى خبرة الاختيار الهندسي للمضخات والصمامات والأختام، مما يساعد الموظفين الهندسيين والفنيين على اختيار الحلول المثلى لظروف العمل الفعلية.
